工程量清单计价的三种形式,你知道是哪三种吗?

作者:软荐小编      2025-06-08 14:03:41     157

工程量清计价的三种形式

依据工程量清单的计价方式,建筑安装工程的总造价包括分部分项工程费用、实施措施项目费用、其他项目费用、相关规费以及税费等组成部分。

在工程量清单计价的过程中,若以分部分项工程的单价构成进行分类晨曦清单计价软件教程,我们可以看到工程量清单计价主要存在以下三种形式:

采用工料单价法;运用综合单价法;实施全费用综合单价法。

工料单价法=人工费+材料费+施工机具使用费

综合单价=人工费十材料费+施工机具使用费+管理费+利润

综合单价计算涉及多个成本要素,包括但不限于人工成本、物料开支、施工设备使用费用、管理费用、预期利润、相关规费以及税费。

即:该综合单价涵盖了完成既定清单项目所需的人工成本、物料及工程设备费用、施工工具租赁费用、企业管理费用、盈利空间,以及一定比例的风险成本。

晨曦清单计价软件教程_工料单价法_工程量清单计价形式

综合单价的编制

我们之前已经阐述了综合单价的定义:所谓的工程量清单综合单价,即指完成某个特定清单项目所需的各项费用,包括但不限于人工成本、材料及工程设备费用、施工机械使用费用、企业管理费用以及利润,还涵盖了一定范围内的风险成本。(根据《工程量清单计价规范》的规定)

那么施工单位如何计算和编制综合单价?

通常,在计算综合单价时,我们会运用定额组价这一手段,也就是以计价定额为依据进行组合计算。具体步骤包括:

工程量清单计价形式_工料单价法_晨曦清单计价软件教程

(1)确定组合定额子目

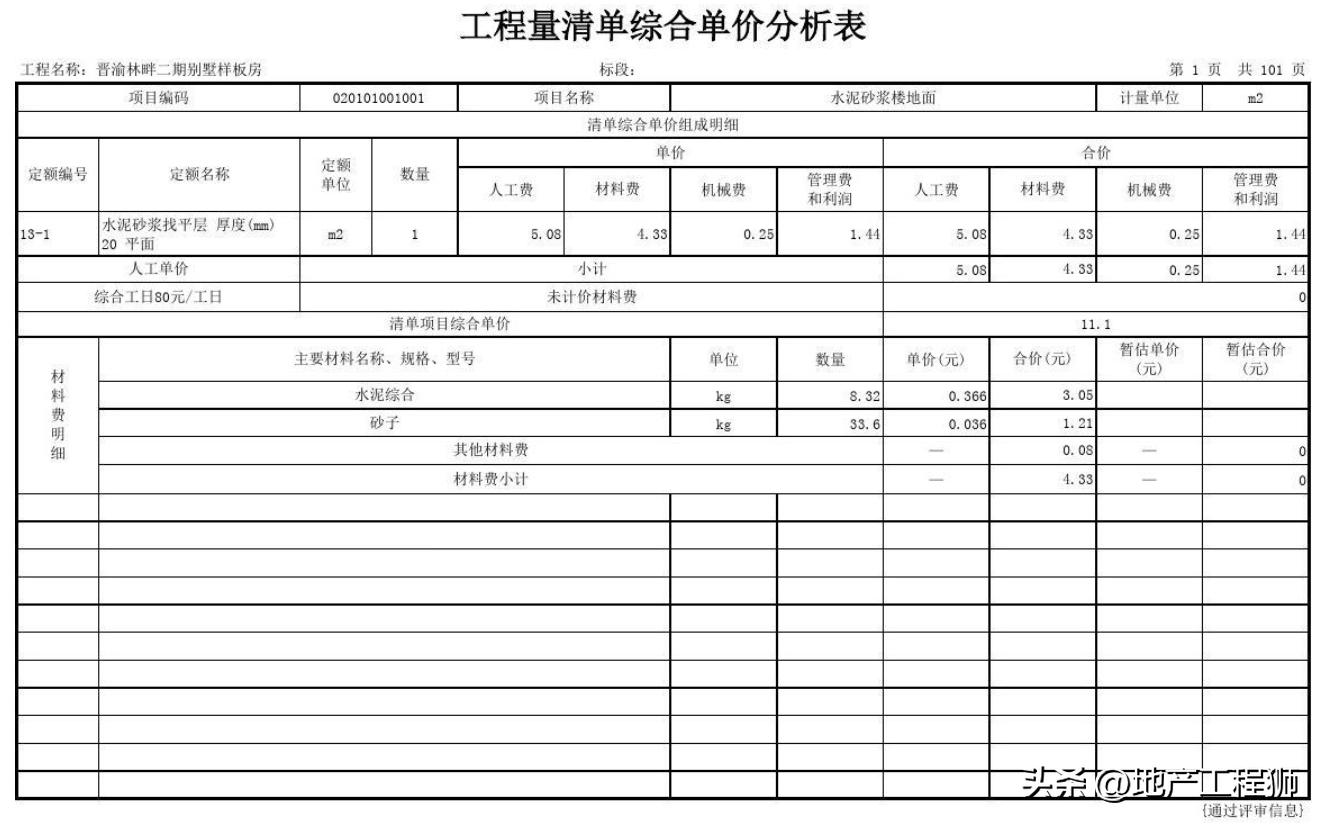

在编制清单时,通常将项目视为一个“综合实体”,这涵盖了众多工程细节,因此在计价过程中,一个清单项目可能会对应多个定额子目。(参见上图所示示例。)

(2) 计算定额子目工程量

对每个定额子目进行工程量核算,这实际上是对计价工程量的测定。(需注意晨曦清单计价软件教程,此与清单工程量有所区别,清单工程量系依据图纸所示尺寸及清单工程量计算规范得出的工程净量,且系唯一确定值。)【子目工程量需大于或等于清单工程量】。

在计算子目工程量时,已将措施工程量纳入考量,这相当于依据设计方案进行估算。例如,对于挖掘宽度为0.8米的沟槽,不仅要考虑图示中的0.8米尺寸,还需预留工人操作所需的空间。

(3) 测算人、料、机消耗量

套用定额计算人工、材料、施工机械消耗量。

在制定最高投标限价的过程中,通常依据国家、省级或行业建设主管部门发布的计价依据、规范和措施。而在编制投标报价时,通常会选择体现企业自身实力的企业定额。若投标企业缺乏企业定额,则可以参考消耗量定额进行相应的调整。

(4)确定人、料、单价

人工成本、物料费用以及施工设备租赁费用,需依据工程特性及市场资源供需关系来具体设定,同时以市场行情为依据进行参考,并适当加入价格调整的系数。

(5) 计算清单项目的人、料、机总费用

人、料、机总费用=∑{计价工程量X

计算人工消耗量与人工单价的乘积之和,加上材料消耗量与材料单价的乘积之和,再计算台班消耗量与台班单价的乘积之和。

(6) 计算清单项目的管理费和利润

管理费= (人、料、机总费用) X 管理费费率

利润= (人、料、机总费用+管理费) X利润率

(7) 计算清单项目的综合单价

综合单价= (人、料、机总费用+管理费+利润)/清单工程量

综合单价等于人料机总费用乘以(1加上管理费费率)再乘以(1加上利润率),最后除以清单工程量。
