1 编制依据

1.1 相关的法律法规

《中华人民共和国安全生产法》

《建设工程安全生产管理条例》

《中华人民共和国劳动法》

《危险性较大的分部分项工程安全管理规定》住建部31号文

1.2 主要的规范标准

《工程测量规范》GB50026-2007

《建筑施工中用于扣件式钢管脚手架的安全技术规范》,编号为JGJ130 - 2011 。

《建筑施工模板安全技术规范》JGJ162-2008

《建筑施工安全检查标准》JGJ59-2011

《混凝土结构工程施工规范》GB50666-2011

《混凝土结构设计规范》GB50010-2010

《建筑结构荷载设计规范》 GB50009-2012

《钢结构设计规范》GB50017-2003

《混凝土结构工程施工质量验收规范》GB50204-2002

《建筑施工临时支撑结构技术规范》JGJ300-2013

《建筑地基基础工程施工质量验收规范》,编号为GB50002 - 2018 。

《建筑机械使用安全技术规程》JGJ33-2012

《施工现场临时用电安全技术规范》JGJ46-2005

1.3 主要规定参考文献

《施工组织设计》

《工程质量管理标准化手册》(2015年版)

《实施性施工组织设计、方案管理规定》(公司)

《工程细部质量标准做法》(2015年版)

《安全文明施工标准化手册》

《建筑施工手册》(第五版)

《建筑施工安全手册》(主编 杜荣军 2007年1月版)

《建筑施工计算手册》(江正荣编著 第三版)

《PKPM施工计算软件》

《施工升降机说明书》

品茗施工安全设施计算软件

2 工程概况

2.1 建筑概况

项目各单位主体信息及工期情况。

工程名称:

建设地点:

建设单位:

设计单位:

监理单位:

质量监督单位:

安全监督单位:

地质勘察单位:

工程类型:公共建筑

质量目标:

本工程总建筑面积为157434平方米,地下有一层,地上有16层至33层,局部有3层商业。地上建筑面积是126057.60平方米。建筑形态包含1栋16层住宅,3栋29层住宅,1栋30层住宅,1栋31层住宅,5栋33层住宅,还有一层地下室等,结构属于框架、剪力墙体系,建筑标准层的层高都是3米,建筑设计使用年限为50年。

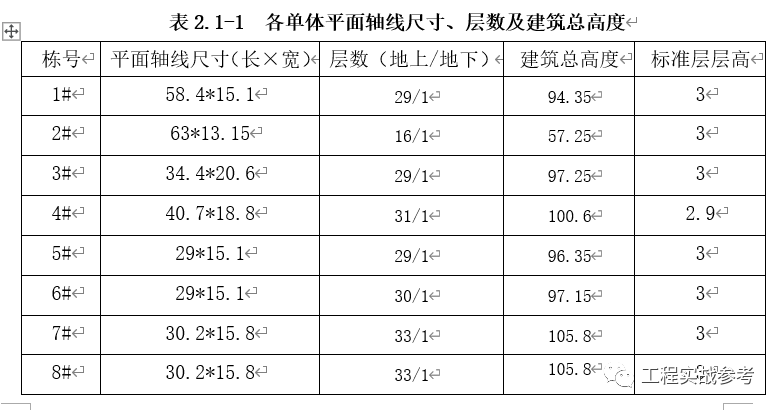

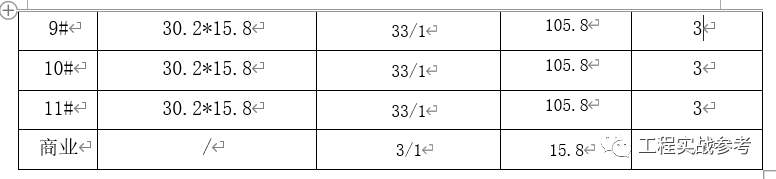

各栋建筑层数、高度如下表:

2.2 现场条件

2.2.1 场地条件

安装之前,要清理升降机的安装现场,安装场地周围不能有外架、临电线路、突出建筑物(构筑物)这类障碍物,要保证施工现场有足够场地,用于临时堆放升降机部件。

2、现场道路畅通,施工升降机运到场地后,用塔吊进行卸车。

3、施工用电接入到升降机附近,以保证升降机安装。

2.2.2 气候条件

施工升降机安装主要集中在3至5月份,浙江温州年均气温在16.1℃到18.2℃之间,最低气温为-2.5℃,最高气温是39.6℃,每年都受到台风影响,台风主要集中在8至11月份,这里有暴雨天气,降雨量较大,年均降雨量为1696.5毫米,最大降雨量达300毫米,降雨量在年内分配不均,80%集中于5至9月份,冬春季大风日数少,仅占全年的7% 。安装前留意天气预报,避免雨天施工。

2.3 施工升降机布置及设备选型

2.3.1 升降机基础平面定位

(详见附图)

2.3.2施工升降机基础所处位置承载力情况

施工升降机基础位于地下室顶板之上,地下室顶板板厚为300mm,砼标号是C35,配有双层双向12@150钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5+19=24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系实施加固,具体可查看施工升降机基础加固方案 。

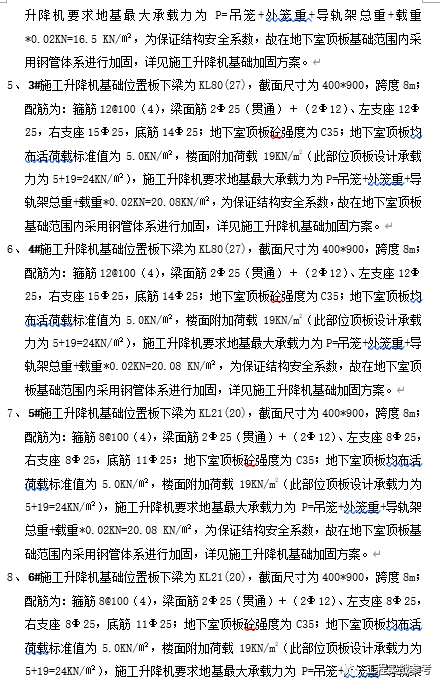

2#施工升降机基础位于地下室顶板之上,地下室顶板板厚300mm,砼标号是C35,配有双层双向12@150钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力为5加19等于24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即16.5 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系予以加固,具体内容见施工升降机基础加固方案。

3#施工升降机基础位于地下室顶板之上,地下室顶板厚度为300mm,混凝土标号是C35品茗施工安全设施计算软件,配有双层双向的12@150钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5加19等于24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系进行加固,具体详见施工升降机基础加固方案。

4#施工升降机的基础位于地下室顶板之上,地下室顶板的厚度是300mm,其砼标号为C35,并且配有12@150双层双向钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5+19=24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重以及载重乘以0.02KN,结果为20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系进行加固,具体内容可查看施工升降机基础加固方案 。

5#施工升降机基础位于地下室顶板之上,地下室顶板板厚300mm,砼标号是C35,配有双层双向12@150钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力为5与19之和即24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN的总和,P为20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系进行加固,具体内容详见施工升降机基础加固方案。

6#施工升降机基础位于地下室顶板之上,地下室顶板板厚300mm,砼标号为C35,配有双层双向的12@150钢筋;地下室顶板均布活荷载标准值是5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5+19=24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系进行加固,具体可查看施工升降机基础加固方案 。

7#施工升降机基础位于地下室顶板之上,地下室顶板板厚为300mm,砼标号是C35,配有双层双向12@150钢筋,底筋为9Φ25。地下室顶板均布活荷载标准值是5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5加19等于24KN/㎡。施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08 KN/㎡。为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系予以加固,具体可查看施工升降机基础加固方案。

8#施工升降机基础位于地下室顶板之上,地下室顶板板厚为300mm,砼标号是C35,配置有12@150双层双向钢筋,地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5加19等于24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼加外笼重加导轨架总重加载重乘以0.02KN,即20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系予以加固,具体详见施工升降机基础加固方案。

9#施工升降机基础位于地下室顶板之上,地下室顶板板厚300mm,砼标号是C35,配置12@150双层双向钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5加19等于24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系实施加固,具体内容详见施工升降机基础加固方案。

10#施工升降机基础位于地下室顶板之上,地下室顶板板厚300mm,砼标号是C35,配置12@150双层双向钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5+19=24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系予以加固,具体可查看施工升降机基础加固方案 。

11#施工升降机基础位于地下室顶板之上,地下室顶板板厚300mm,砼标号是C35,配置12@150双层双向钢筋;地下室顶板均布活荷载标准值为5.0KN/㎡,楼面附加荷载为19KN/m2,此部位顶板设计承载力是5+19=24KN/㎡,施工升降机要求地基最大承载力为P,P等于吊笼、外笼重、导轨架总重与载重乘以0.02KN之和,即20.08 KN/㎡,为确保结构安全系数,所以在地下室顶板基础范围内采用钢管体系实施加固,具体内容详见施工升降机基础加固方案。

2.3.3 施工升降机设备型号选择及性能参数

表2.3-2 施工升降机设备型号选择表

4 施工工艺技术

4.1 升降机基础方案设计

4.1.1 施工升降机基础的设计

1-11#施工升降机的结构板尺寸是6000mm×4500mm×300mm,其混凝土等级为C30 ,基础板配筋为双层双向10@200 ,此配筋依据施工升降机说明书中第49页关于SC200/200双笼电梯的说明 ,1-11#施工升降机基础顶面标高均为-0.900m 。

5.2 安全保证措施

施工人员在进场施工以前,需要进行安全技术交底,并且要持证上岗。

基坑内部有积水,要注意安全用电,施工升降机基础施工范围小,施工工种涉及钢筋、混凝土等工作,在所有安全施工方面,特别要留意施工工序的安排与协调。

5.2.3 所有施工人员进入施工现场须佩戴安全帽;

进行焊割作业时,所有人员都必须配备防护服,所有人员都必须配备防护手套,所有人员都必须配备防护罩等 ;

施工升降机基础进行施工时,要严格禁止,同一施工面的上下两道工序,同时开展施工;

5.2.6 严禁攀爬坡壁,严禁任何人员破坏基础坑壁;

施工用电设备要按规定接地接零,要装有二级防漏电保护开关,电工需持证上岗,要经常对全部电器设备进行安全检查,一切非电工人员都不得移动及拆装场地内电器设备,每天开工前要先检查防漏电开关是否失灵。

每台用电设备都应该有各自专门的开关箱,必须执行“一机一闸”制度,严格禁止使用同一个开关电器直接控制两台用电设备(包括插座)。

开关箱内的开关电器,必须能够在任何情况下,对用电设备实行电源隔离,并且开关箱内必须装置漏电保护器。

开关箱中,漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。对于使用于潮湿或有腐蚀介质场所的漏电保护器,应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。

配电箱内的电器必须可靠且完好,开关箱内的电器同样必须可靠且完好,不准使用破损的电器,不准使用不合格的电器。

配电箱和开关箱的金属箱体必须接地作保护,所有用电设备的金属外壳等也必须接地作保护。箱体门要完好无损,且能够加锁,还要有防雨、防尘的保护措施,并且有危险标志。配电箱、开关箱需统一编号,由持证专职电工进行管理。

机械操作人员开机操作时,精神要集中,不能与闲人交谈,不得随意离开工作岗位品茗施工安全设施计算软件,也不能将机械交给未经培训且无操作证的人员操作。

机械设备应按照其技术性能的要求来正确使用,对于缺少安全装置的机械设备不得使用,对于安全装置已经失灵的机械设备也不得使用。

6.1.3安全教育及交底组织安排

严格把控进场教育这一关卡,建立作业人员“三级安全教育”档案。进场作业人员都要经过入场教育,特种作业人员一定要持证上岗,要熟悉施工现场,要熟悉本工程的施工特点,要熟悉本工种的安全操作规程以及项目有关安全管理规定。通过这些举措让作业人员提高安全技能,增强安全意识,进而减少人的不安全因素。

工程项目开工之前,安全员会和各分项工程师一同,针对施工升降机基础施工的特性开展安全技术交底,并且做好交底签字的记录。

6.2 监测监控

安排测量组定时对升降机基础沉降监测监控。

6.2.1 监测设备

使用水准仪来监测沉降,监测时应采用特定的仪器设备,要明确其名称、型号、规格以及数量。

6.2.2 监测部位

在施工升降机基础顶面的四个角的位置,要做好沉降观测点,还要做好位移观测点,同时做好原始记录,施工升降机安装完成之后,应该定期进行观测,并且做好记录,沉降量以及倾斜率不应该超过规范所规定的数值。

6.2.3 监测监控措施

在监测期,若偏差超出预警限值,或者发现安全问题,应按照技术措施进行处理,该技术措施需经过项目技术负责人审定签字,在紧急情况下,还需经过项目技术负责人确认,并且要将技术措施报公司备案。

6.3 安全技术措施

6.3.1回顶支撑架搭设安全技术措施

架子工、电焊工等属于特种工,这些特种工需要持证上岗,安全主任要在工人作业之前进行安全技术交底。

2、应遵守高处作业安全技术规范的有关规定。

材料采用塔吊运输,此时必须在有上岗证的起重信号工指挥下开展,要严格依照塔吊安全操作规程作业,且严禁超载运输以及违规作业。

材料吊运时,要捆绑得严实,禁止单点起吊,钢丝绳到材料两端的长度是0.2L,吊运过程中要留意避免发生碰撞。

回顶支撑架扣件的紧固情况是否符合要求,能够使用力矩扳手进行实测,实测数值要达到40至65N·m,若数值过小,扣件容易出现滑移现象,若数值过大,会导致扣件的铸铁发生断裂,在安装扣件的时候,所有扣件的开口都必须朝向外侧。

回顶支撑架所使用的钢管,其扣件等材料,必须经过检验,检验结果要符合规格,且无缺陷,这样才可以使用。

顶撑要保持垂直,底部要平整坚实,底部要加垫木,还要加设横顺拉杆,并且要加设剪刀撑。

基础混凝土强度要达到80%以上,钢管架支撑架需完成,且要验收合格,之后才可以安装施工升降机。

9、基础混凝土强度达100%后,施工升降机才准运行使用。

6.3.2 回顶支撑架拆除安全技术措施

回顶支撑架要拆除,必须先等施工升降机拆除完毕,之后还要经过监理公司同意才行。

应该有回顶支撑架拆除施工的工艺流程,要严格控制支撑体系拆除的顺序。

3、回顶支撑架的水平纵横杆、剪力撑等不得随意拆除。

回顶支撑架拆除时,不应给楼层造成冲击荷载,拆除的材料适宜分散堆放,并且要及时清运。

拆除回顶支撑架的时候,要先把回顶支撑架的可调顶托松下,接着拆除剪刀撑,最后拆除脚手架。

回顶支撑架的拆除,要在统一指挥下进行,需按照后装先拆、先装后拆的顺序,还要依照下列安全作业的要求来运行:

回顶支撑架拆除时,要从一端开始,朝着另一端进行,且是自上而下,逐层开展拆除工作。

同一层的构配件要按一定顺序进行,加固件也要按一定顺序进行,这个顺序是先上后下,并且是先外后里 。

工人进行拆卸作业时,必须站在临时设置的脚手板上,并且要按规定使用安全防护用品。

(4)拆除工作中,严禁使用榔头等硬物击打、硬撬。

6.3.3 施工用电安全技术措施

1、施工前设计好现场用电设计方案。

施工现场的电源线路,要按照“三相五线制TN-S系统”的要求来布设,需依据“三级配电、二级漏电”分级分段保护的原则,合理地设置电箱,还要合理地设置漏电保护装置。

施工现场的一切电源,其电路的安装必须由持证电工操作,电路拆除也必须由持证电工操作,在经验收合格后,该电源、电路方可投入使用。

电箱采用铁质材质,要确保防雨措施严密,安装位置恰当,安装牢固,操作便捷,进出线整齐,接线可靠,熔丝安装合理,正确配置漏电保护器与电箱熔断丝,不出现超负荷情况。

5、现场变配电装置,必须按规范要求做到重复接地。

6、现场用电由现场专职电工管理,任何人不得乱拉乱接。

7 施工应急救援预案

7.1 组织机构及职责

项目部成立安全文明施工管理小组,项目经理担任组长,执行经理、项目技术负责人担任副组长,各专职安全员、专业工程师、材料员等其他人员(根据需要确定)担任组员,明确岗位责任,做到奖罚兑现。安全文明施工组配备3名专职安全员,统一负责抓各项健康安全生产管理措施的落实工作。各生产班组设有兼职安全员,这些兼职安全员配合专职安全员工作,专、兼职安全员都必须严格遵守职业健康安全生产方面的法律法规,要做到严格管理,还要分阶段、分项目编制专项施工方案

安全施工领导小组:

组 长:

副 组 长:

安全主任:

组 员:

项目经理是施工管理的直接责任人,其要引导员工积极创建文明工地。项目生产经理负责建立文明施工管理体系,还要组织制定并完善文明施工管理制度和标准,同时要指导、监督现场文明施工管理,领导创建文明工地活动。项目技术负责人负责组织编写文明施工组织方案,组员作为项目日常办事机构,具体负责项目施工生产安全监督管理工作,组员还作为施工安全专职管理部门,具体负责项目施工生产安全监督管理工作 。

7.2 应急准备

急救箱的配备要遵循简单且适用的原则,以此保证现场急救的基本需求,还能够依据不同情形进行增减,要定期检查并补充,从而确保随时能用于急救。急救箱里有体温计、医用酒精、碘酒、双氧水、止血白药、伤口贴、灭菌棉球、棉签、绷带、镊子、剪刀、常用小夹板、担架、止血带、治疗中暑的药物、感冒药等,由安全负责人实施管理。

2、急救箱使用注意事项

A、有专人保管,但不要上锁。

定期更换那些超过消毒期的敷料,更换过期药品,每次急救之后要及时进行补充。

C、放置在合适的位置,使现场人员都知道。

7.3 应急响应

7.3.1成立应急救援领导小组组成如下:

组长:

副组长:

组员:

意外伤害发生之时,要确定其类型,并且马上报告救援领导小组,由意外伤害领导小组启动意外伤害救援预案。

救援组负责伤害人员处置,要根据伤情严重程度来做决定,是在现场施救,还是送去医院救治,又或是请医护人员在现场组织施救 。

如送医院救治,对外联络组负责拨打救援电话120通知附近医院,报120时要讲明地点、伤情严重程度、伤害的类型和联系电话,派人到路口接车并指示通道。如请医护人员现场组织施救,对外联络组负责拨打救援电话120通知附近医院,报120时要讲明地点、伤情严重程度、伤害的类型和联系电话,派人到路口接车并指示通道。

领导小组要负责现场的指挥工作,要负责现场的救护工作,要负责现场的通讯工作,要负责车辆的使用工作,要负责车辆的调度工作。

5、领导小组组织现场事故抢险方案制定与实施。

现场急救发生在施工现场出现伤害事故时,此时要在伤员被送往医院救治前,于现场实施必要且及时的抢救措施,它是医院治疗的前期准备 。

7.3.2工地发生伤亡事故时,应立即做好三件事:

(1)有组织地抢救伤员;

(2)保护事故现场不被破坏;

(3)及时向上级和有关部门报告。

7.4 紧急救援措施

1、触电急救:

发现有人触电,首先要迅速拉电闸断电,或者用木方、木板等不导电材料,把触电人与接触电器的部分分离开,接着将其抬到平整的场地施行人工急救,并且向工地负责人报告。

2、摔伤急救:

当有人从高处坠落而摔伤时,要留意对摔伤部位的保护,还要注意对骨折部位的保护,防止因抬运方式不正确,致使骨折错位,进而造成二次伤害。

现场常常会出现不安全情况,甚至发生事故,采光和照明情况也不好,所以在应急处理时需要配备应急照明,比如可充电工作灯、电筒、油灯等设备。

现场存在危险情况,应急处理时需要用于危险区域隔离的警戒带,需要各类安全禁止、警告、指令、提示标志牌。本项目购买了建筑工程保险,用于减少事故造成的损失,用于赔偿工人人身伤害造成的损失。

8 计算书

8.1 1~11#施工升降机计算书施工升降机计算书

计算依据:

1、《施工现场设施安全设计计算手册》谢建民编著

2、《建筑地基基础设计规范》GB50007-2011

3、《混凝土结构设计规范》GB50010-2010

《建筑施工扣件式钢管脚手架安全技术规范》,其编号为JGJ130-2011 。

5、《木结构设计规范》GB50005-2017

6、《钢结构设计规范》GB50017-2017

7、《砌体结构设计规范》GB50003-2011

《建筑施工升降机安装安全技术规程》(JGJ215 - 2010),《建筑施工升降机使用安全技术规程》(JGJ215 - 2010),《建筑施工升降机拆卸安全技术规程》(JGJ215 - 2010)

9、《施工升降机》(GB/T10054-2005)

9 附件9.1、升降机使用说明书9.2、附图

附图一:施工电梯平面布置图

附图二:施工电梯基础定位平面图

附图三:施工电梯基础结构平剖面图

附图四:施工电梯附墙结构平面图

附图五:回顶区域立杆布置平剖面图

附图六:施工电梯立面布置图
